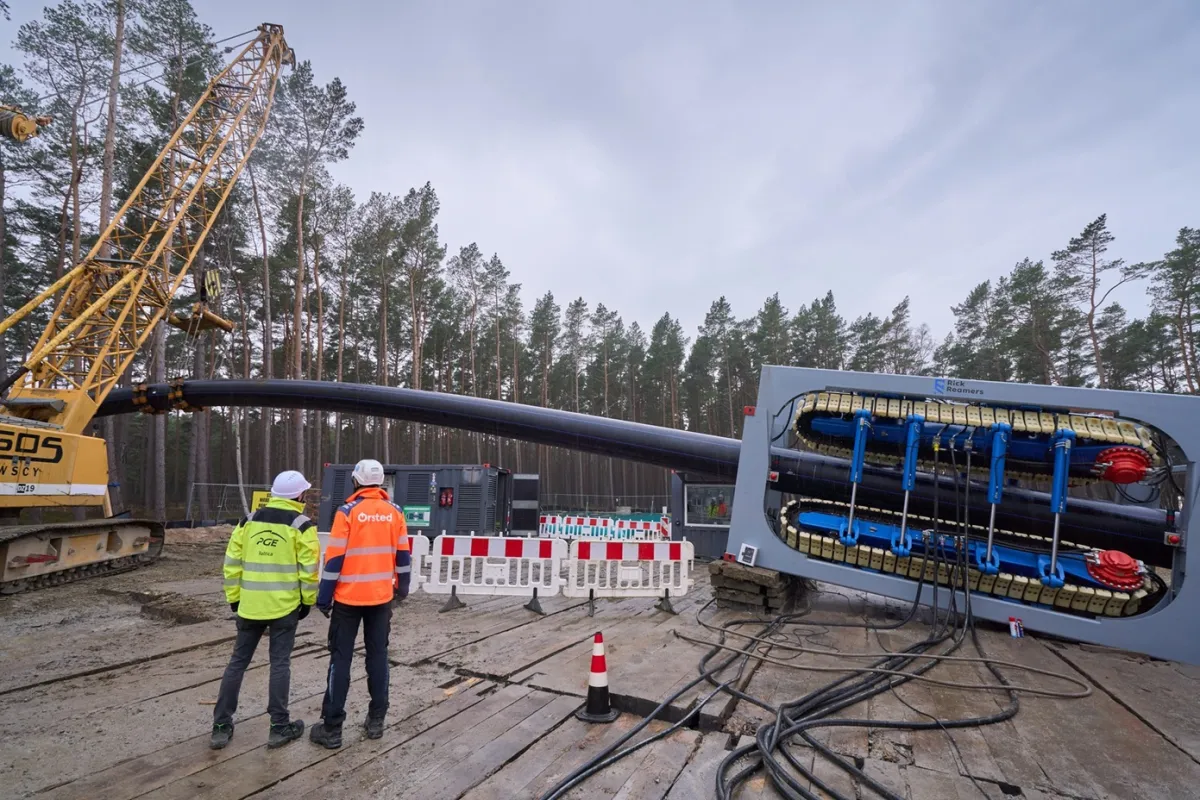

Zakończyły się przewierty sterowane morze-ląd dla projektu Baltica 2 – wspólnej inwestycji PGE i Ørsted. Dzięki zastosowaniu tej zaawansowanej technologii możliwe będzie bezwykopowe przeprowadzenie kabli eksportowych pod linią brzegową i połączenie morskiej części farmy z lądową infrastrukturą sieciową – bez naruszania plaży i wydm.

Potężne kolumny przepłynęły ponad 300 km. Prawie 850 ton z Gdańska do Płocka

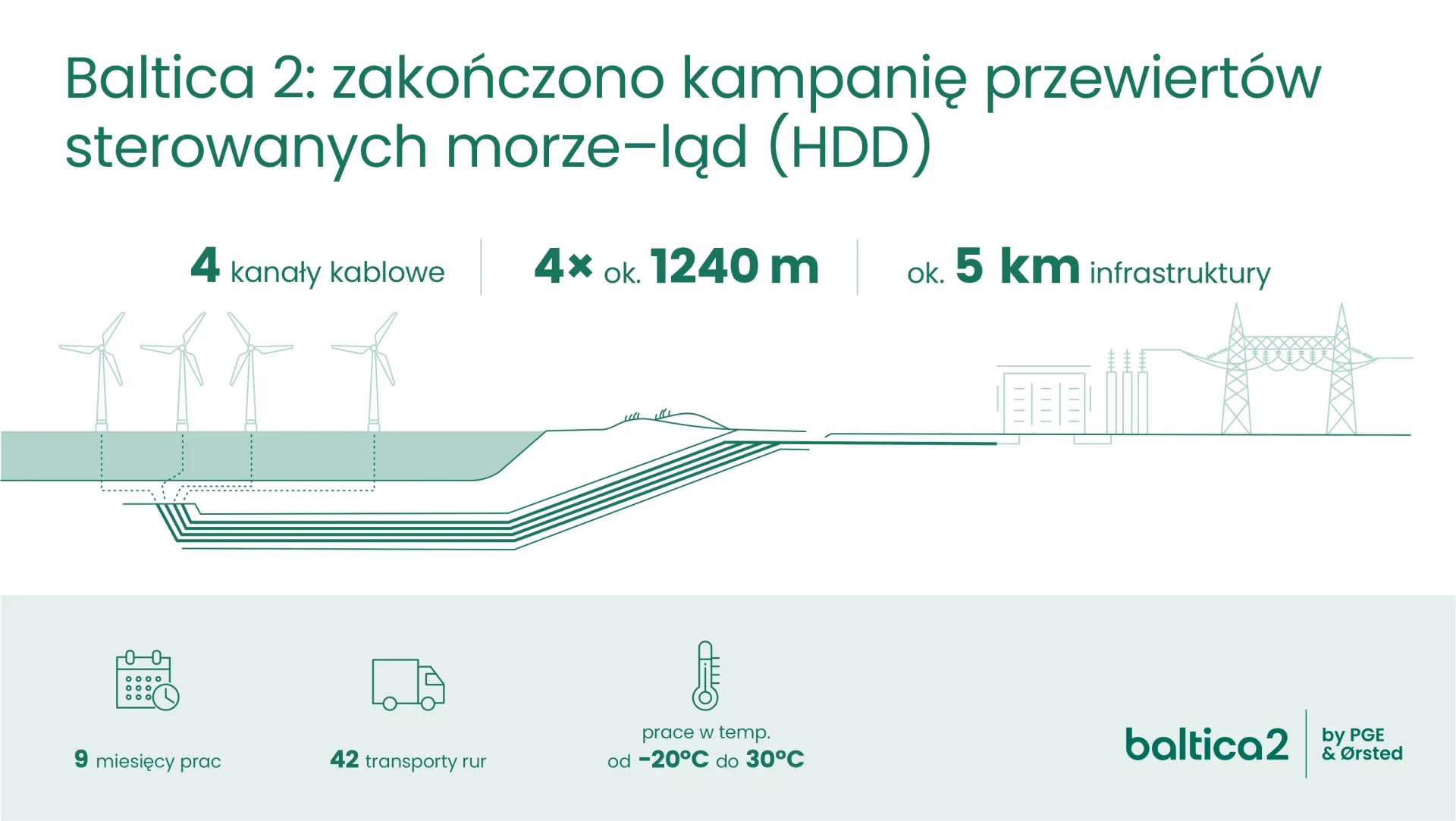

Za realizacją tego odcinka stoi złożony proces inżynieryjny, obejmujący przygotowanie infrastruktury niezbędnej do późniejszego przeprowadzenia kabli pod linią brzegową. Kampania HDD objęła przygotowanie czterech kanałów kablowych o średnicy 800 mm. Rury montowano na placu budowy, łącząc 18-metrowe odcinki metodą zgrzewania doczołowego w cztery ciągi o długości ok. 1240 m każdy – łącznie ok. 5 km infrastruktury przygotowanej do poprowadzenia kabli.
– Kable podmorskie z energią elektryczną wyprodukowaną przez farmę wiatrową Baltica 2 „wyjdą na ląd” blisko brzegu morza w Lubiatowie w gminie Choczewo. Tu zetkną się z kablami lądowymi prowadzącymi przez 7 km do naszej lądowej stacji elektroenergetycznej. Następnie za pośrednictwem stacji PSE Choczewo energia z morza trafi do krajowej sieci. Szczególnie ważne jest dla nas zaangażowanie do tego zadania konsorcjum polskich przedsiębiorstw, które do udziału włączyły także podwykonawców z Pomorza – powiedział Bartosz Fedurek, prezes zarządu PGE Baltica.

Budowa w wymagających warunkach pogodowych
Prace związane z przewiertem morze-ląd, w tym montaż rur, rozpoczęły się w lipcu 2025 r. i trwały dziewięć miesięcy. Sam proces prefabrykacji rur wymagał realizacji 42 transportów komponentów na plac budowy. Roboty prowadzono w wymagających i bardzo zmiennych warunkach pogodowych – w temperaturach od 30°C latem do -20°C zimą, także przy opadach śniegu i oblodzeniu.
– Pomyślna instalacja czwartego i ostatniego odcinka kabla HDD stanowi znaczący krok naprzód w realizacji projektu i odzwierciedla doskonałą koordynację oraz zaangażowanie całego zespołu projektowego, a także współpracę z naszymi wykonawcami. Jesteśmy szczególnie dumni z wysokiej kultury bezpieczeństwa, jaką udało nam się wypracować na placu budowy podczas tej wymagającej technicznie operacji, oraz z zaangażowania wszystkich pracujących tam osób. W kwietniu zostaną przeprowadzone prace pogłębiarskie w dnie morskim w celu zabezpieczenia czterech końcówek rur osłonowych. Zakończy to etap przygotowań do instalacji kabla eksportowego oraz do procesu łączenia kabli morskich i lądowych. Wszystko to robimy, aby umożliwić systemowi kablowemu przesyłanie energii wytworzonej przez morską farmę wiatrową do polskiej sieci energetycznej – powiedział Ulrik Lange, dyrektor zarządzający projektu Baltica 2 w Ørsted.
Największa morska farma wiatrowa w Polsce
Po zakończeniu przewiertów i ich odbiorach przygotowano kanały kablowe do kolejnego etapu inwestycji. Do czasu rozpoczęcia instalacji kabli eksportowych ich końcówki pozostaną zabezpieczone pod dnem morskim.
Baltica 2 o mocy ok. 1,5 GW to wspólna inwestycja PGE i Ørsted. Jeszcze w tym roku rozpocznie się instalacja fundamentów, układanie kabli eksportowych w morzu oraz instalacja stacji transformatorowych na morzu. Po zakończeniu tych etapów nastąpi instalacja kabli połączeniowych między fundamentami turbin oraz morskimi stacjami transformatorowymi. Na ten rok zaplanowano także rozpoczęcie testowania lądowej stacji transformatorowej. Po uruchomieniu w 2027 r. Baltica 2 będzie największą morską farmą wiatrową w Polsce.
